Spiegazione dei tempi di produzione dei Soft Cooler

"La produzione dura dai 30 ai 45 giorni" è la risposta che riceve la maggior parte degli acquirenti, ed è vera, ma descrive solo la metà della sequenza temporale. La realtà dell'ordine al magazzino comprende campionamento, cicli di revisione, materiale in entrata, ispezione, trasporto marittimo e sdoganamento, e i ritardi che le date di lancio del relitto non si verificano quasi mai sulla linea di produzione. Accadono prima, nelle omologazioni e nei materiali. Questa guida scompone l'intera sequenza temporale nelle sue componenti reali, mostra dove il tempo viene effettivamente perso e spiega come comprimere un programma senza fingere che la fisica non si applichi. Sealock (YiFuLong Outdoor Gear Co., Ltd.) cita 7-15 giorni di campionamento e 30-45 giorni di produzione, e questo spiega cosa si trova attorno a questi numeri.


Cosa dovrebbe significare "Tempo di consegna"

Definiscilo correttamente o pianificherai contro il numero sbagliato. In senso stretto, il lead time si riferisce alla durata totale dall'approvazione dell'ordine di acquisto all'uscita dei capi finiti dalla fabbrica. Ma il numero di cui un marchio ha effettivamente bisogno è più ampio: il tempo totale trascorso dall'effettuazione di un ordine di produzione alla ricezione dei prodotti finiti pronti per la vendita, che spazia da campionatura, montaggio e approvazione finale; approvvigionamento di tessuti e finiture e ingresso allo stabilimento; taglio, cucitura e finitura in massa; controllo qualità e imballaggio; merci, sdoganamento e in entrata al magazzino.

Il tempo di consegna dalla fabbrica e il tempo di consegna sono numeri diversi. Pianifica il secondo.

La scoperta che dovrebbe cambiare il modo in cui pianifichi

Questo è l’aspetto più utile della ricerca, e contraddice il punto su cui la maggior parte degli acquirenti concentra la propria pressione: la maggior parte dei marchi perde tempo prima dell’inizio della cucitura: la disponibilità e le approvazioni dei materiali sono il solito collo di bottiglia, e i ritardi sui tessuti sono i più difficili da recuperare perché nulla a valle può iniziare senza metri sul tavolo di taglio. Un'approvazione tardiva del colore o un tessuto esaurito all'inizio si riversano a cascata in ogni fase successiva.

Un produttore lo quantifica: l'approvvigionamento e la tintura dei tessuti rappresentano dal 45% al ​​55% dei ritardi nei primi ordini. Circa la metà del rischio di ritardo su un primo ordine si trova in una fase che la maggior parte degli acquirenti considera amministrativa.

La conclusione segue direttamente: il modo affidabile per proteggere una data di lancio è bloccare in anticipo la struttura e le approvazioni, non comprimere la produzione in un secondo momento. Inseguire la fabbrica nella sesta settimana non recupera il tempo perso nella prima settimana.

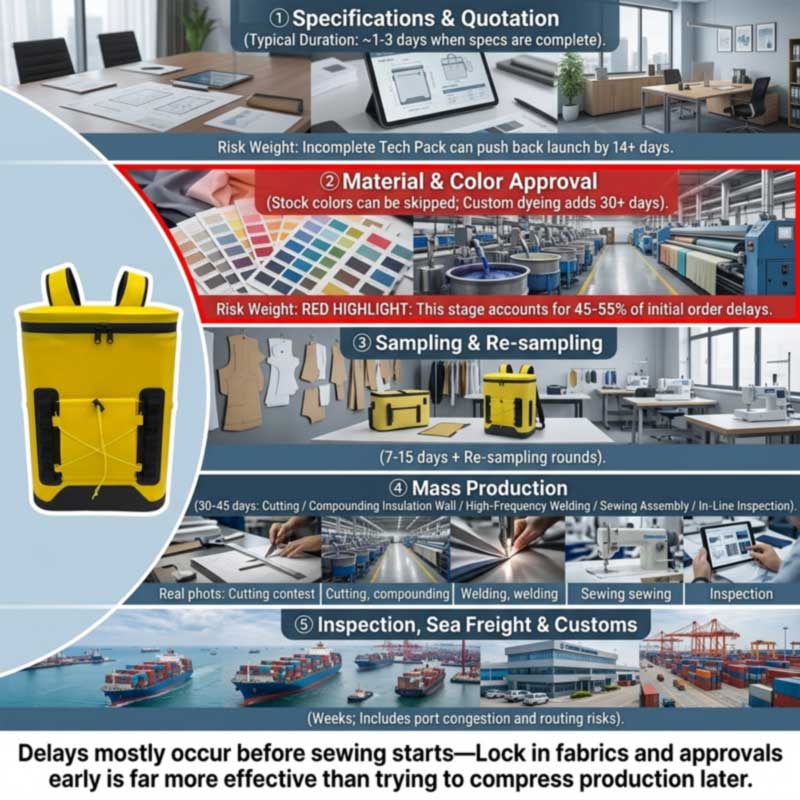

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Fase dopo fase

1. Specifiche e preventivo

Velocemente una volta completato il brief: i benchmark prevedono la revisione e il preventivo del tech-pack in circa 1-3 giorni dal completamento delle specifiche. Lento quando non lo è: i pacchetti tecnici incompleti sono una delle principali cause di attrito, poiché spesso aggiungono 14 o più giorni alla data di inizio di un progetto, perché una fabbrica non può quotare accuratamente o tagliare il tessuto senza misurazioni precise, specifiche di cucitura e una distinta base.

Per un frigorifero portatile, "completo" significa nominare: materiale dell'involucro e denari, tipo di isolamento e spessore della parete, materiale del rivestimento e conformità al mercato, tipo di chiusura e livello di tenuta, capacità e dimensioni interne con tolleranze, hardware, cablaggio, metodo di branding e imballaggio.

2. Approvazione dei materiali e dei colori: il vero collo di bottiglia

I parametri di riferimento suggeriscono ;3-7 giorni per la selezione di tessuti e campioni in alcuni programmi, ma colori personalizzati, tinture o materiali speciali possono richiedere più tempo - e "più lungo" può essere sostanziale: ;se un marchio richiede tessuti tinti su misura o finiture speciali, la sequenza temporale può estendersi di 30 giorni o più.

Un dispositivo di raffreddamento morbido ha più flussi di materiale di un indumento: tessuto esterno, schiuma a cellule chiuse, pellicola di rivestimento per alimenti, cerniere ermetiche o impermeabili, fibbie, cinghie ed etichette. Ognuno ha il proprio lead time in entrata e quello più lento imposta la data di inizio. Hardware e finiture meritano un'attenzione particolare, perché sono piccoli, economici e regolarmente dimenticati, eppure, anche quando il tessuto e la manodopera sono pronti, un componente funzionale o di marca mancante può impedire l'avvio della produzione.

3. Campionamento e revisioni

Sealock prevede 7-15 giorni per i campioni, più tempo per lo sviluppo da zero in cui i modelli e gli strumenti di saldatura devono essere progettati prima. La variabile non è il processo creativo; è il numero di round e i round sono guidati dalla qualità del breve e dalla velocità del feedback. ;I ritardi nel feedback da parte degli acquirenti o le specifiche poco chiare prolungano i tempi di approvazione del campione e una disciplina consigliata è ;una regola di 48 ore per le revisioni dei campioni per garantire che lo slancio non venga perso.

4. Produzione in serie: da 30 a 45 giorni

Cosa succede effettivamente all'interno di quella finestra, per un frigorifero portatile saldato: taglio del guscio, della schiuma e del rivestimento; laminare la parete isolante; saldatura ad alta frequenza del corpo, della base e della chiusura; cucire l'imbracatura, le tasche, la fettuccia e le rifiniture; assemblaggio e ferramenta; ispezione in linea durante tutto; rifinitura e imballaggio.

Vale la pena notare per la pianificazione: passano molte build più interessantidue diverse linee di produzione— la linea di saldatura ad alta frequenza e la linea di cucitura. A Sealock questi si trovano in stanze separate sullo stesso piano e la costruzione cucita è una capacità interna fondamentale piuttosto che un passaggio in outsourcing. Una costruzione che utilizza entrambi è un percorso interno leggermente più lungo rispetto a un prodotto solo saldato o solo cucito, e questo è uno dei motivi per cui la complessità influisce sulla finestra di produzione. C'è la sequenza completaCome vengono prodotti gli zaini morbidi e refrigeranti.

5. Ispezione

Prenotalo a circa l'80% di completamento, quindi c'è tempo per rielaborarlo. Su un refrigeratore, concediti del tempo per testare l'acqua in modo specifico e ricorda che il pagamento del saldo è normalmente legato a un'ispezione superata. VedereIspezione di qualità del dispositivo di raffreddamento morbido prima della spedizione.

6. Trasporto e sdoganamento

Gli acquirenti del palco molto spesso omettono del tutto. Il transito marittimo più lo sdoganamento della destinazione aggiunge settimane ed è esposto a interruzioni al di fuori del controllo di chiunque: la congestione dei porti, le interruzioni delle rotte, le dogane o gli eventi geopolitici possono estendere ulteriormente queste finestre, quindi un buffer di consegna è essenziale. Le recenti condizioni di rotta illustrano la portata: un produttore nota che i corrieri che deviano attorno al Capo di Buona Speranza creano un ritardo automatico da 10 a 14 giorni per le spedizioni in Europa. I refrigeratori sono inoltre ingombranti e caricati in base al volume, il che conta più in termini di costi che di tempo; VedereProduttore di zaini termici all'ingrosso: prezzi all'ingrosso e termini FOB.

Le cause comuni di ritardo

Causa Impatto tipico Prevenzione
Pacchetto tecnologico incompleto Più di 14 giorni aggiunti prima dell'inizio Specificare in anticipo materiali, dimensioni, tolleranze, chiusura e conformità
Colore personalizzato/materiale personalizzato 30+ giorni; ~la metà del rischio di ritardo di primo ordine si trova qui Utilizza i colori in stock per il primo ordine oppure inizia subito le immersioni in laboratorio
Feedback dell'acquirente lento Estende ogni ciclo di campionamento decisore unico; Regola di risposta entro 48 ore
Modifiche alla progettazione a metà processo Giorni o settimane; può invalidare il tessuto tinto Bloccare in anticipo il design e la base del materiale; trattare le modifiche come nuovi elementi
Finiture o hardware mancanti Blocca completamente il caricamento della riga Ordinare i ritagli in anticipo; confermare le date di arrivo prima del caricamento della linea
Festività nazionali Settimane: il Festival di Primavera prevede un'interruzione di più settimane Ordine in vista del rallentamento; vedi la guida Cina
Ispezione/rilavorazione fallita Giorni o settimane Chiare definizioni dei difetti e campione d'oro concordato in pre-produzione
Merci e dogane Settimane, variabili Costruisci un buffer; non pianificare il transito minimo

Due di questi meritano di essere sottolineati. Le modifiche a metà processo sono costose in termini di tempo e denaro: modificare l'inclinazione dei colori, rilavorare i pannelli o riprogettare il tessuto dopo che il tessuto è già tinto richiede giorni o settimane: blocca in anticipo gli elementi chiave del design e le basi del tessuto e tratta le modifiche principali come nuovi codici articolo con le proprie aspettative in termini di tempi di consegna. E le festività non sono una nota a piè di pagina: le festività nazionali nei paesi di produzione richiedono un'ordinazione anticipata o un tempo di buffer aggiuntivo integrato. Per le borse termiche, la cui finestra di ordinazione coincide con il periodo del Festival di Primavera, questo è un vincolo di pianificazione di primo ordine – vediProduttore di dispositivi di raffreddamento soft in Cina: guida OEM completa.

Come comprimere effettivamente una timeline

Leve che funzionano, più o meno in ordine di efficacia:

  1. Scegli i materiali e i colori in stock.Ciò elimina la principale fonte di ritardo su un primo ordine: nessun ciclo di immersione in laboratorio, nessuna attesa del lotto di colorante.
  2. Invia una specifica completa.Un brief pronto per la produzione trasforma un ciclo di scoperta di 14 giorni in un preventivo di 1-3 giorni.
  3. Pre-approvare i materiali principali per i programmi ripetuti.Il consiglio standard è di pre-approvare i tessuti principali per evitare ripetuti passaggi in laboratorio: un secondo ordine su un materiale approvato è materialmente più veloce del primo.
  4. Consolida il feedback e decidi velocemente.Un decisore, una risposta consolidata, un impegno fisso di inversione di tendenza. ;Consolidare le iterazioni dei campioni fornendo specifiche chiare e complete è una leva documentata.
  5. Inizia da una piattaforma esistente.Il marchio e le specifiche cambiano su una comprovata progettazione di modelli di salto di costruzione saldata e sullo sviluppo completo di strumenti di saldatura.
  6. Ordina in bassa stagione.Il caricamento in fabbrica è un vero vincolo; lo stesso ordine effettuato in una finestra temporale più tranquilla verrà programmato prima.
  7. Trasporto aereo, solo in caso di emergenza.Il quadro onesto: il trasporto aereo può recuperare da due a quattro settimane alla fine, ma ad un costo molto superiore a quello del trasporto marittimo, quindi funziona come una leva di emergenza piuttosto che come un piano.
Ciò che non può essere compresso.Saldatura, laminazione delle pareti e indurimento richiedono il tempo necessario; affrettarli produce difetti che non superano l'ispezione e costano più tempo di quello risparmiato. L'analisi dell'acqua richiede una durata sufficiente per rivelare infiltrazioni lente. Il trasporto marittimo è fissato dalla geografia. Un fornitore che accetta qualsiasi scadenza senza discutere dei materiali, dell'approvazione del colore e del carico in fabbrica non sta pianificando e un programma concordato sull'ottimismo è la strada più comune per una stagione mancata.


Pianificazione a ritroso: un programma elaborato

Lavora a partire dalla data di consegna, non dall'ordine di acquisto. Sottrai, in questo ordine:

Fai un passo indietro rispetto alla data sullo scaffale Permettere
Ricevimento in magazzino, controllo qualità ed elencazione Giorni a una settimana
Consegna interna dal porto Giorni
Sdoganamento Giorni, variabili
Transito oceanico Settimane, a seconda del percorso: aggiungi buffer
Ispezione pre-imbarco ed eventuali rilavorazioni Fino a una settimana
Produzione in serie 30–45 giorni
Materiale in entrata (articolo lead più lungo) Giorni o settimane; 30+ se tinto su misura
Turni di campionamento e approvazione 7–15 giorni più revisioni
Specifiche e preventivo 1–3 giorni se completo
Buffer festivo Settimane se il programma incrocia il Festival di Primavera

Per un intervallo estivo più fresco, questa aritmetica di solito fissa la data dell'impegno in autunno o all'inizio dell'inverno. Un marchio che parte in primavera per un lancio a giugno ha già perso la stagione – e i frigoriferi sono stagionali, quindi i prodotti che arrivano in ritardo aspettano un anno anziché un mese. Le conseguenze commerciali sono coperteCome avviare il proprio marchio di zaini frigo.

Non dimenticare il riordino.Se la prima tiratura si esaurisce, la sostituzione richiede gli stessi 30-45 giorni più il trasporto, quindi un tutto esaurito a metà stagione significa che il rifornimento arriva dopo la stagione, a meno che il riordino non fosse previsto nel programma originale. Decidi il punto di attivazione del riordino prima che arrivi la prima spedizione.


Tempi di consegna di Sealock

Preventivo Veloce su una specifica completa
Campionamento 7–15 giorni; più tempo per lo sviluppo da zero mentre vengono progettati modelli e strumenti di saldatura
Produzione 30–45 giorni dopo la conferma del campione e del deposito
Termini MOQ 300 pezzi per modello; FOB Guangdong
Capacità Linee di saldatura e linee di cucitura interne ad alta frequenza: stanze separate, stesso piano; molte build li usano entrambi
Qualità IQC / IPQC / OQC, campionamento AQL, approvazione del campione d'oro, test completo dei lotti con immersione in acqua; SGS o QIMA hanno accolto favorevolmente
Origine Cina o Vietnam con le stesse specifiche
Certificazioni ISO9001, BSCI, SMETA P4, GRS, HIGG, SCANSIONE

Piattaforme che riducono il primo programma: strutture saldate esistenti in colorazioni di serie, quindi nessuno sviluppo di modelli e nessun lotto di tintura:

Immagine Modello Perché riduce il programma Collegamento
28L airtight-zipper insulated backpack cooler SL-I274 Zaino frigorifero con cerniera ermetica da 28 litri (SL-I274) Comprovata costruzione sigillata per 48 ore, quattro colori di serie Visualizzazione
Insulated soft cooler backpack with molded lid SL-E050B Zaino termico isolato, coperchio stampato (SL-E050B) Due misure già sviluppate: ampliamento della gamma senza nuove attrezzature Visualizzazione
Roll-top leakproof soft cooler SL-I288 Dispositivo di raffreddamento morbido a tenuta stagna roll-top (SL-I288) Colorazioni marrone chiaro/grigio esistenti; distintivo senza un lotto di tintura personalizzato Visualizzazione
Insulated leakproof cooler backpack SL-I075A Zaino refrigerante isolato a tenuta stagna (SL-I075A) Piattaforma di valore in tre colori di serie Visualizzazione

Domande frequenti: Tempi di consegna del Soft Cooler

D: Quanto tempo richiede la produzione del soft cooler?

R: La produzione in serie avviene generalmente 30–45 giorni dopo la conferma del campione e del deposito, con i campioni 7–15 giorni prima. Ma il processo dall'ordine al magazzino è più lungo: aggiungi specifiche e preventivi, materiale in entrata, revisioni dei campioni, ispezione, trasporto marittimo e sdoganamento. Due o tre mesi dall'approvazione rappresentano una cifra di pianificazione realistica.

D: Da dove provengono effettivamente i ritardi?

R: Principalmente prima dell'inizio della produzione. La disponibilità e le approvazioni dei materiali rappresentano il solito collo di bottiglia, e i ritardi sui tessuti sono i più difficili da recuperare perché nulla a valle può iniziare senza materiale sul tavolo di taglio: un produttore attribuisce il 45-55% dei ritardi del primo ordine all’approvvigionamento e alla tintura dei tessuti. L'approvazione tardiva del colore avviene a cascata in ogni fase successiva.

D: Quanto aggiunge un colore personalizzato?

R: Potenzialmente 30 giorni o più, perché la tintura personalizzata comporta un ciclo di approvazione dell'immersione in laboratorio e tempi di consegna del lotto di tintura. Per un primo ordine in tempi ristretti, scegliere una combinazione di colori in stock è il modo più efficace per proteggere il programma.

D: Posso accelerare la produzione se sono in ritardo?

R: Solo entro certi limiti. Il trasporto aereo può recuperare dalle due alle quattro settimane alla fine, a costi molte volte superiori a quelli marittimi, il che lo rende una leva di emergenza piuttosto che un piano. La saldatura, la laminazione delle pareti e i test dell'acqua richiedono il tempo necessario, e affrettarli produce difetti che non superano l'ispezione e costano più tempo di quello risparmiato. Proteggi la data bloccando in anticipo materiali e approvazioni, non comprimendo la produzione in un secondo momento.

D: Con quanto anticipo dovrei ordinare una gamma estiva?

R: Lavora a ritroso dalla data di scaffale fino al ricevimento in magazzino, alla consegna interna, alla dogana, al transito marittimo, all'ispezione, alla produzione in 30-45 giorni, al materiale in entrata, al campionamento e alle approvazioni, quindi aggiungi un buffer festivo se il programma coincide con il Festival di Primavera. Per la maggior parte delle gamme estive più fresche, l'impegno è previsto in autunno o all'inizio dell'inverno.

D: Cosa fa la differenza più grande in termini di tempi di consegna?

R: Una specifica completa e una colorazione di serie. Un brief pronto per la produzione trasforma un ciclo di scoperta di due settimane in un preventivo da uno a tre giorni e un colore stock rimuove il lotto di colorante dal percorso critico. Successivamente: feedback rapido e consolidato durante il campionamento e partenza da una piattaforma esistente anziché sviluppare un nuovo modello.

Stai pianificando un programma?Sealock (YiFuLong Outdoor Gear Co., Ltd.) produce refrigeratori morbidi saldati e cuciti in Cina e Vietnam, prevedendo un campionamento di 7-15 giorni e una produzione di 30-45 giorni. Invia la tua data sullo scaffale e il team lavorerà con te sul calendario a ritroso e dirà chiaramente se non va bene.

E-mail:info@sealock.com.hk |  Telefono: +86-13632981825  | Sfoglia la gamma Soft Cooler

I parametri di riferimento e le statistiche sui ritardi qui citati riflettono le fonti di produzione di abbigliamento e articoli tessili disponibili al pubblico a partire dalla metà del 2026 e variano in base alla fabbrica, al prodotto, ai materiali e alla stagione. In particolare, i tempi di trasporto cambiano in base alle condizioni del percorso. Conferma i tempi di consegna e la capacità attuali con il tuo fornitore prima di impegnarti su una data di lancio.
